Кличко перевірив міст, до будівництва якого є претензії у правоохоронців (фото, відео)

Кличко перевірив міст, до будівництва якого є претензії у правоохоронців (фото, відео)

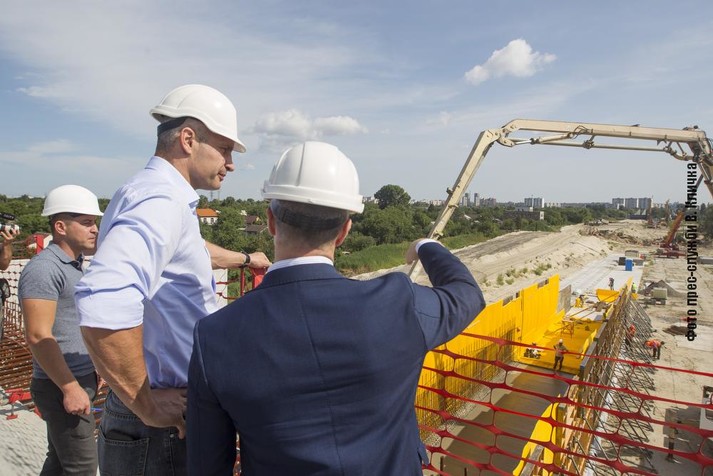

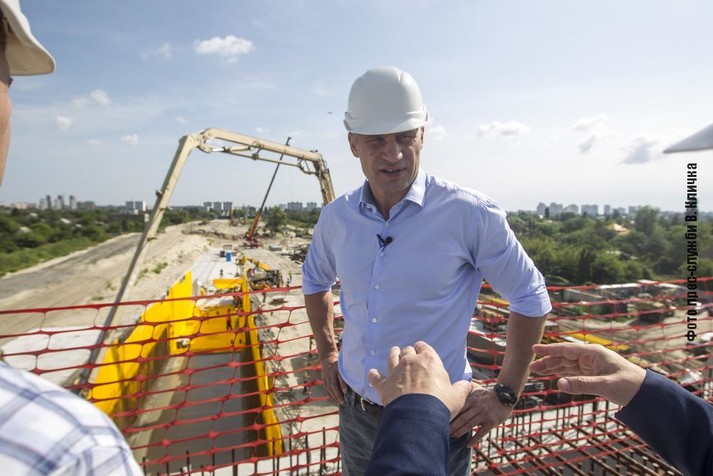

Віталій Кличко побував на Подільсько-Воскресенському мостовому переході
Фото: пресслужба Віталія Кличка

Наразі активні роботи з будівництва мосту тривають на Русанівських садах

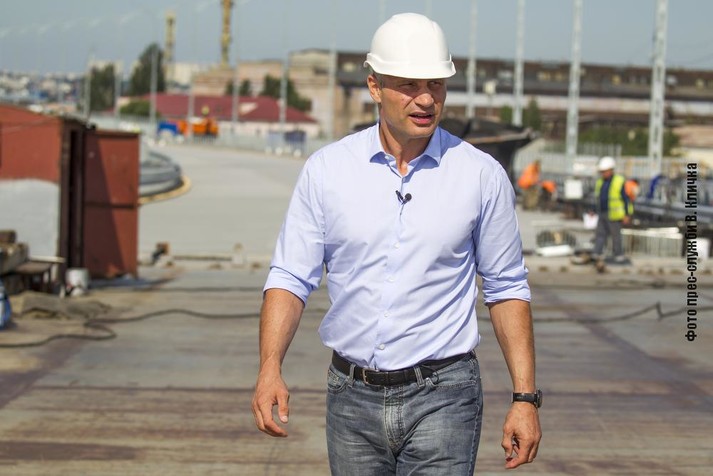

Мер Києва Віталій Кличко перевірив, як тривають роботи з будівництва Подільсько-Воскресенського мостового переходу, зокрема, і на лівому березі. Про це повідомляє пресслужба міського голови.

«Сьогодні триває будівництво станцій метро на нижньому ярусі мосту. А також – роботи на лівому березі, де метро «піде» під землю. Тут, на Русанівських садах, зараз відбуваються активні роботи. Подільсько-Воскресенський мостовий перехід – це не тільки комплекс мостів для автосполучення, але й для метросполучення між лівим і правим берегами. Тому нам важливо в кінці цього року відкрити спочатку рух авто. І далі вже продовжити активні роботи з будівництва метро на Троєщину», – наголосив Кличко.

На сьогодні в основних конструкціях побудовано: естакаду на Рибальському півострові, лівоповоротний з’їзд з Подільсько-Воскресенського мостового переходу на вулицю Набережно-Рибальську, естакаду на Трухановому острові, міст через річку Десенка, естакаду в урочищі Горбачиха, заїзд на Подільсько-Воскресенський мостовий перехід з вулиці Набережно-Хрещатицької в районі вулиць Верхній і Нижній Вал.

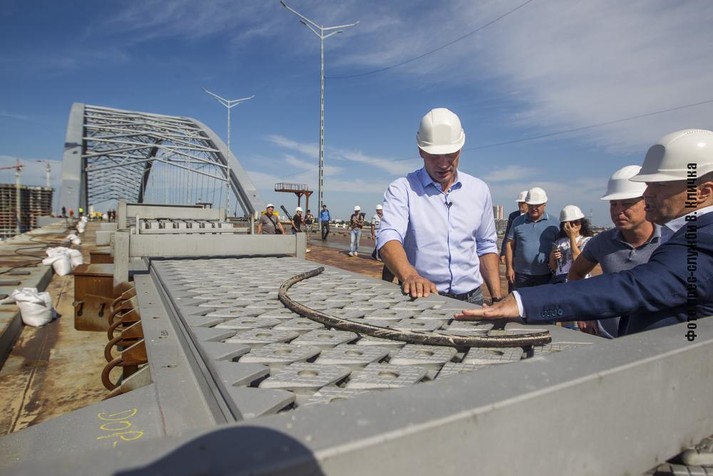

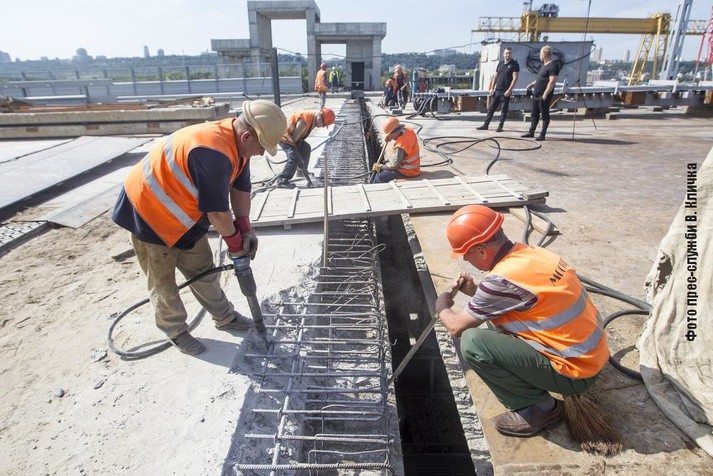

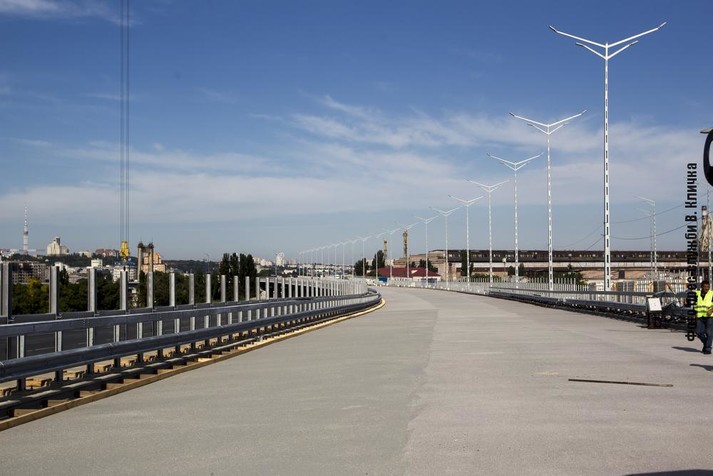

Виконали роботи з асфальтування підходів до заїзду на мостовий перехід із вулиці Набережно-Хрещатицької в районі вулиць Верхній і Нижній Вал, розширили Набережно-Хрещатицьку на ділянці від вулиці Хорива до вулиці Верхній Вал. Влаштували зливну каналізацію, футляри для перекладання електричних мереж, виконали роботи з захисту існуючих мереж зв’язку, заасфальтували міст через річку Десенка.

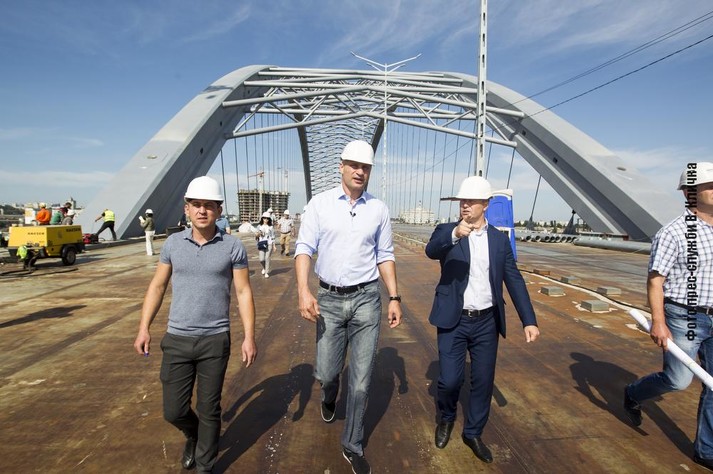

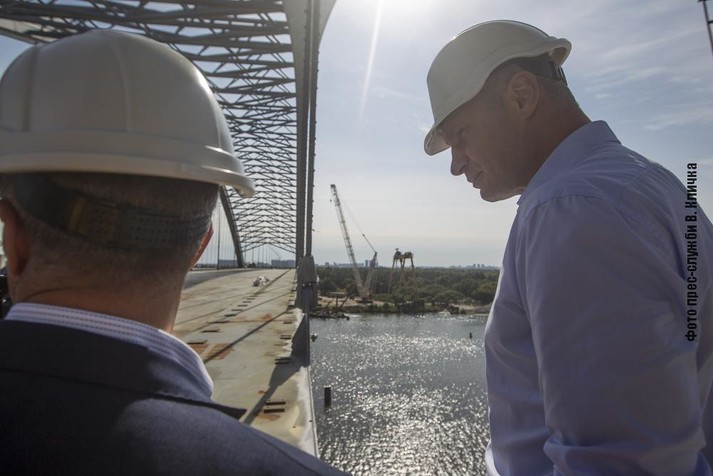

Завершили і натяжіння вантів аркового мосту через річку Дніпро. Прогонова будова мосту вже знаходиться у проектному положенні.

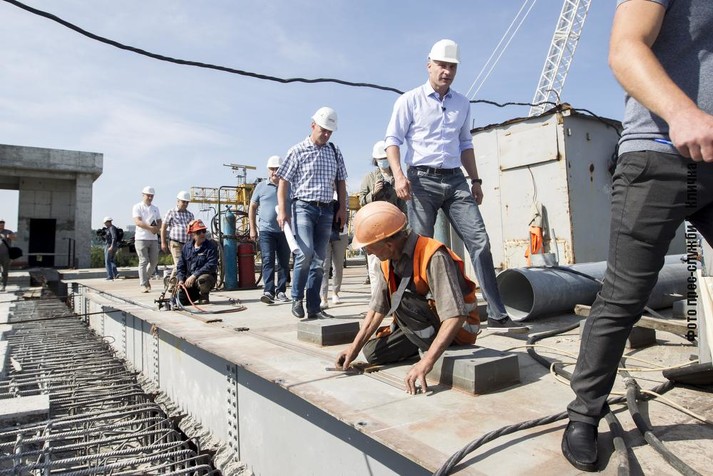

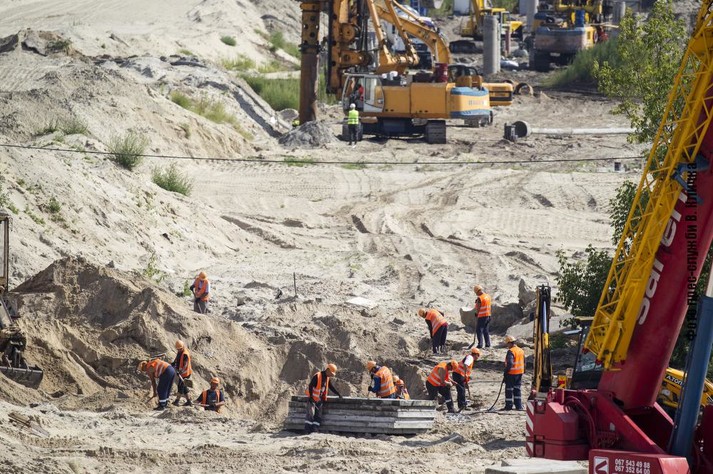

Влаштували також фундаменти та опори шляхопроводу через залізницю.

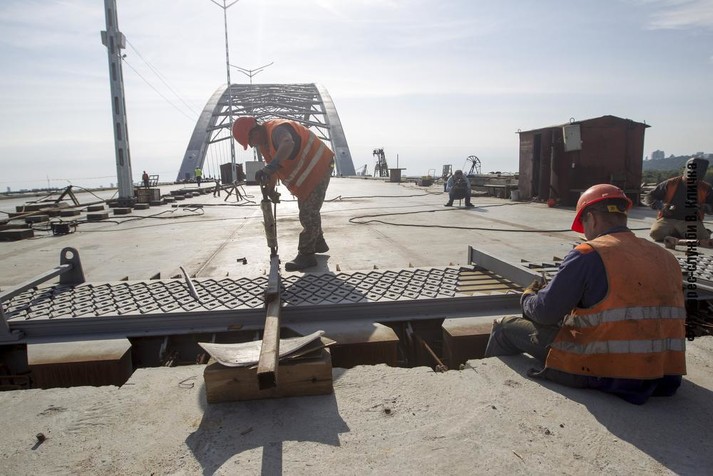

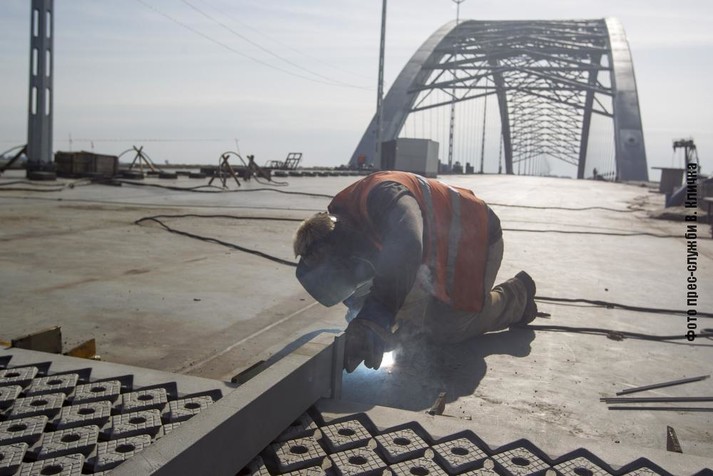

Сьогодні тривають роботи з монтажу деформаційних швів мосту через Дніпро, нанесення антикорозійного захисту.

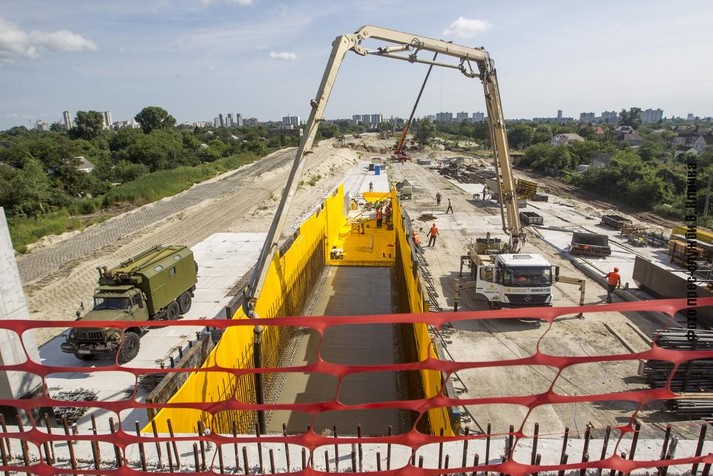

Демонтаж надводної частини тимчасових опор мосту планують завершити до кінця місяця. Паралельно демонтують і підводні частини тимчасових опор.

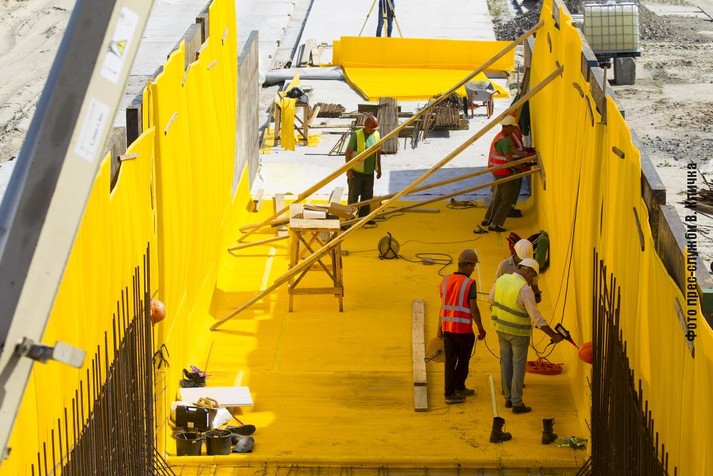

Монтують сьогодні також шумозахисний бар’єр естакади на Рибальському півострові та лівоповоротного з’їзду на вулицю Набережно-Рибальську. Будують огороджуючі конструкції метрополітену та облаштовують насип на Русанівських садах.

Також розпочали підготовчі роботи з будівництва дороги від транспортної розв’язки на перетині вулиці Бальзака та проспекту імені Шухевича до Подільсько-Воскресенського мостового переходу.

Нагадаємо, Подільська окружна прокуратура Києва за результатами слідчих дій, проведених у кримінальному провадженні щодо розкрадання коштів, виділених на будівництво Подільського мостового переходу через р. Дніпро у Києві, повідомила про підозру першому заступнику керівника КП «Дирекція з будівництва шляхово-транспортних споруд м. Києва», яке є замовником робіт, а також керівнику генпідрядної організації у привласненні коштів територіальної громади Києва та службовій недбалості.
